Procesul de recepție a Stației Electrice Chișinău a început pe 28 octombrie 2026, odată cu prima ședință a comisiei responsabile de verificarea lucrărilor. Punerea în funcțiune a obiectivului se va desfășura în mai multe etape, iar recepția finală va fi analizată după energizarea instalațiilor și confirmarea respectării tuturor cerințelor contractuale.

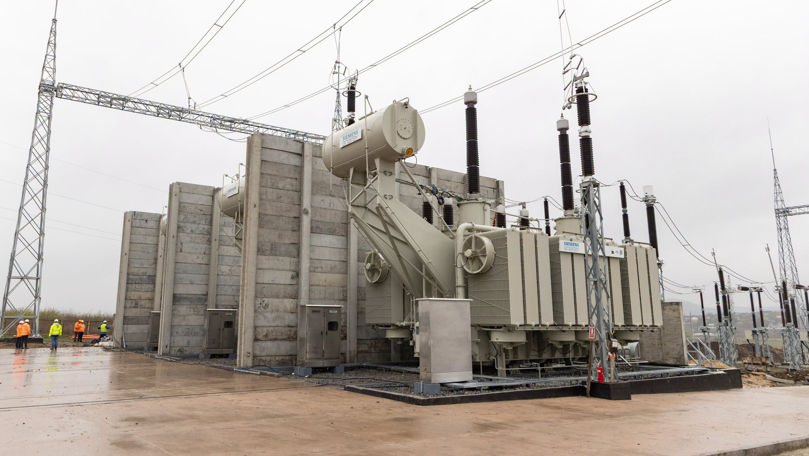

În cadrul primei inspecții, specialiștii au evaluat echipamentele primare, lucrările de construcție, sistemele de protecție și comunicații, circuitele secundare, precum și documentația tehnică aferentă proiectului.
La verificări au fost prezenți reprezentanți ai Moldelectrica, UCIPE, GOPA, ai asocierii Siemens–Electromontaj–Energotech, ai Ministerului Energiei și ai altor instituții relevante.
Potrivit calendarului prezentat de Moldelectrica, fiecare etapă de punere sub tensiune va fi precedată de examinarea documentelor tehnice și a rezultatelor testelor necesare. Certificatul de finalizare a lucrărilor va putea fi eliberat doar după încheierea procesului de energizare și confirmarea îndeplinirii condițiilor prevăzute în contract.
Anterior, au fost finalizate și recepționate lucrările de construcție a Liniei electrice Vulcănești–Chișinău și a Stației Electrice Vulcănești.
Linia electrică aeriană de 400 kV Vulcănești–Chișinău este considerată cea mai importantă investiție în infrastructura de transport al energiei electrice din Republica Moldova din ultimele decenii.
După intrarea în exploatare, linia va putea asigura transportul a peste 50% din consumul de energie electrică al țării. Totodată, aceasta va permite importul energiei din România și de pe piața europeană fără ca electricitatea să tranziteze nodul energetic de la MGRES, situat în regiunea transnistreană.
Implementarea proiectului urmărește consolidarea securității energetice a Republicii Moldova și sporirea independenței sale în aprovizionarea cu energie electrică.
